Профессиональный монтаж стеллажных систем: комплексное руководство от подготовки до сдачи объекта

Профессиональный монтаж стеллажных систем: комплексное руководство от подготовки до сдачи объекта

Установка складского оборудования представляет собой сложный технологический процесс, требующий высокой квалификации исполнителей и строгого соблюдения технических норм. Качественный монтаж стеллажных конструкций определяет не только безопасность складских операций, но и эффективность использования площадей, долговечность оборудования.

Современные требования к складской логистике предъявляют особые стандарты к процессу установки металлических конструкций, начиная от предварительного обследования помещения и заканчивая получением разрешительной документации на эксплуатацию. Правильно выполненный монтаж гарантирует соответствие международным стандартам качества и исключает риски производственного травматизма.

Этапы профессионального монтажа складского оборудования

Процесс установки стеллажных систем включает семь основных этапов, каждый из которых имеет критическое значение для обеспечения надежности конструкции. Последовательность выполнения работ строго регламентирована техническими нормами и не допускает отклонений от установленного порядка. Нарушение технологии на любом этапе может привести к снижению несущей способности конструкции и созданию аварийных ситуаций.

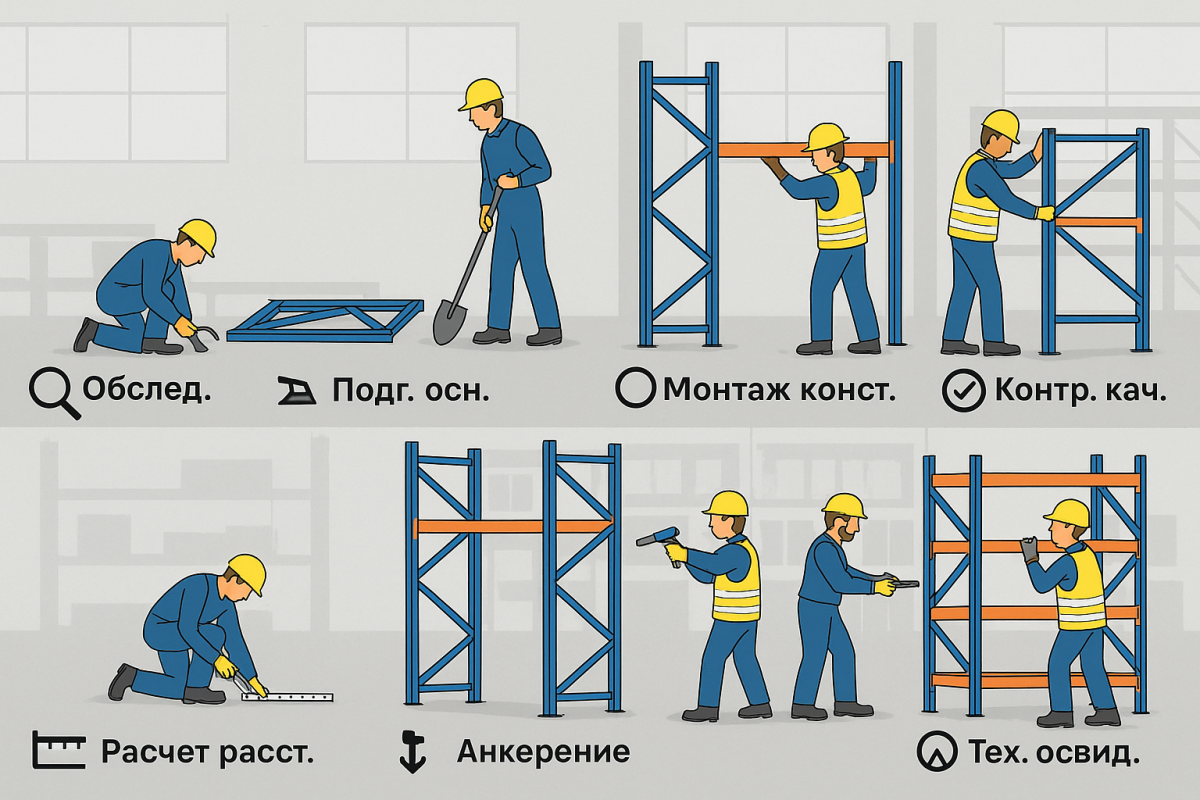

Последовательность этапов профессионального монтажа стеллажных систем

Предварительное обследование складского помещения является фундаментом успешного проекта. Специалисты проводят детальные измерения всех параметров объекта, включая высоту потолков, расположение несущих элементов, состояние напольного покрытия. Особое внимание уделяется анализу инженерных коммуникаций и систем безопасности. Подготовка основания требует профессиональной оценки несущей способности пола и при необходимости проведения усиливающих работ.

Расчет межстеллажных расстояний выполняется с учетом габаритов используемой складской техники и требований пожарной безопасности. Монтаж конструкций происходит поэтапно с постоянным контролем геометрических параметров. Анкерное крепление обеспечивает устойчивость всей системы к динамическим нагрузкам. Контроль качества включает проверку всех соединений и соответствие установленным допускам. Техническое освидетельствование завершает процесс и подтверждает готовность оборудования к эксплуатации.

Технические требования к основанию и материалам

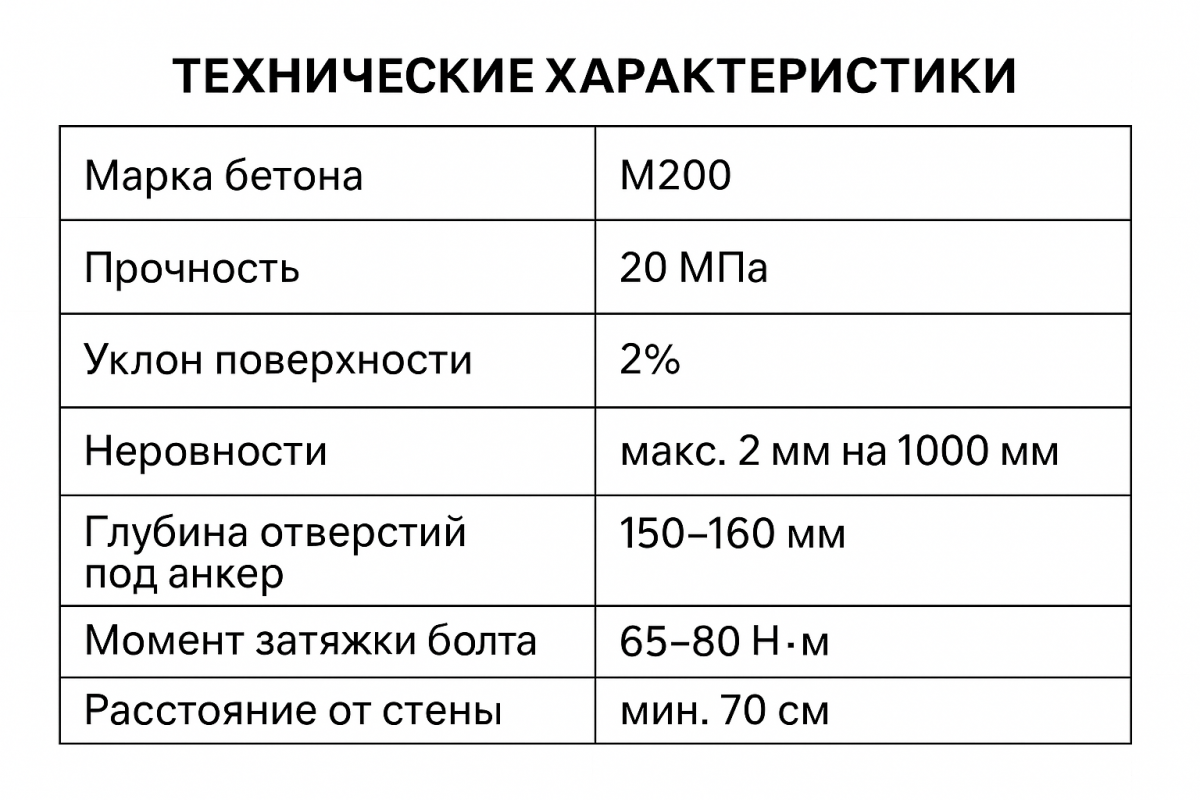

Качество основания под стеллажные конструкции определяет стабильность и безопасность всей складской системы. Бетонное основание должно иметь марку не ниже М200 с пределом прочности на сжатие минимум 20 МПа. Допустимый уклон поверхности не может превышать 2 промилле, а местные неровности должны быть не более 2 миллиметров на протяжении одного метра. Эти требования особенно критичны для высотных стеллажей и узкопроходной техники.

Технические требования к монтажу стеллажных систем

Подготовка анкерных отверстий требует точного соблюдения глубины 150-160 миллиметров и использования специализированного инструмента. Момент затяжки болтовых соединений М12 должен составлять 65-80 Н·м с обязательным применением динамометрического ключа. Минимальная ширина проходов между стеллажами устанавливается в пределах 1,5-2,0 метра в зависимости от типа используемой техники. Расстояние до стен должно быть не менее 70 сантиметров для обеспечения эвакуационных маршрутов.

Контроль отклонений стоек от вертикали выполняется с допуском не более 1 миллиметра на тысячу миллиметров длины. Кривизна элементов конструкции не должна превышать 3 миллиметра на аналогичной длине. Периодичность технического освидетельствования составляет 12 месяцев и проводится исключительно аккредитованными организациями.

Профессиональный инструментарий для качественного монтажа

Выбор правильного инструмента критически важен для обеспечения качества монтажных работ и соблюдения технических требований. Динамометрический ключ является основным инструментом для контроля момента затяжки болтовых соединений и анкерных креплений. Гайковерт с набором головок 13 и 17 миллиметров обеспечивает эффективность сборочных операций. Перфоратор с бурами диаметром 12 миллиметров необходим для подготовки анкерных отверстий.

Необходимые инструменты для качественного монтажа стеллажных систем

Строительный уровень и отвес используются для контроля вертикальности и горизонтальности конструкций на всех этапах монтажа. Резиновая киянка предотвращает повреждение лакокрасочного покрытия элементов при сборке. Измерительная рулетка обеспечивает точность всех линейных размеров. Глубиномер контролирует правильность выполнения анкерных отверстий.

Использование неподходящего инструмента может привести к повреждению оборудования и снижению качества соединений. Металлический молоток категорически не рекомендуется для работы с окрашенными поверхностями. Применение калиброванного инструмента гарантирует соответствие техническим требованиям производителя.

Технология сборки и установки конструкций

Процесс монтажа стеллажных систем начинается с проверки комплектности поставки и визуального осмотра всех элементов на предмет механических повреждений. Сборка рам выполняется в горизонтальном положении с точным соблюдением геометрических параметров. Стойки и диагональные раскосы соединяются болтовыми соединениями с контролем перпендикулярности и параллельности всех элементов.

Процесс профессионального монтажа стеллажных конструкций: установка рам и балок

Подъем собранных рам в вертикальное положение требует координации действий монтажной бригады и использования специальной техники для высоких конструкций. Установка балок начинается с нижних ярусов с обязательной установкой фиксаторов в каждое соединение. Фиксаторы предотвращают выход коннекторов из отверстий перфорации при динамических нагрузках.

Монтаж последующих ярусов производится снизу вверх с постоянным контролем геометрии конструкции. Каждый уровень проверяется строительным уровнем на горизонтальность балок и вертикальность стоек. Анкерное крепление к полу выполняется после завершения сборки основной конструкции с использованием специальных анкерных болтов и контролем глубины отверстий.

Расчет безопасных межстеллажных расстояний

Определение минимального межстеллажного расстояния является критическим параметром проектирования эффективного складского пространства. Расстояние AST представляет минимальный зазор между рядами стеллажей, обеспечивающий безопасный разворот погрузочной техники с грузом на 90 градусов. Расчет выполняется как диаметр окружности, описываемой техникой при маневрировании.

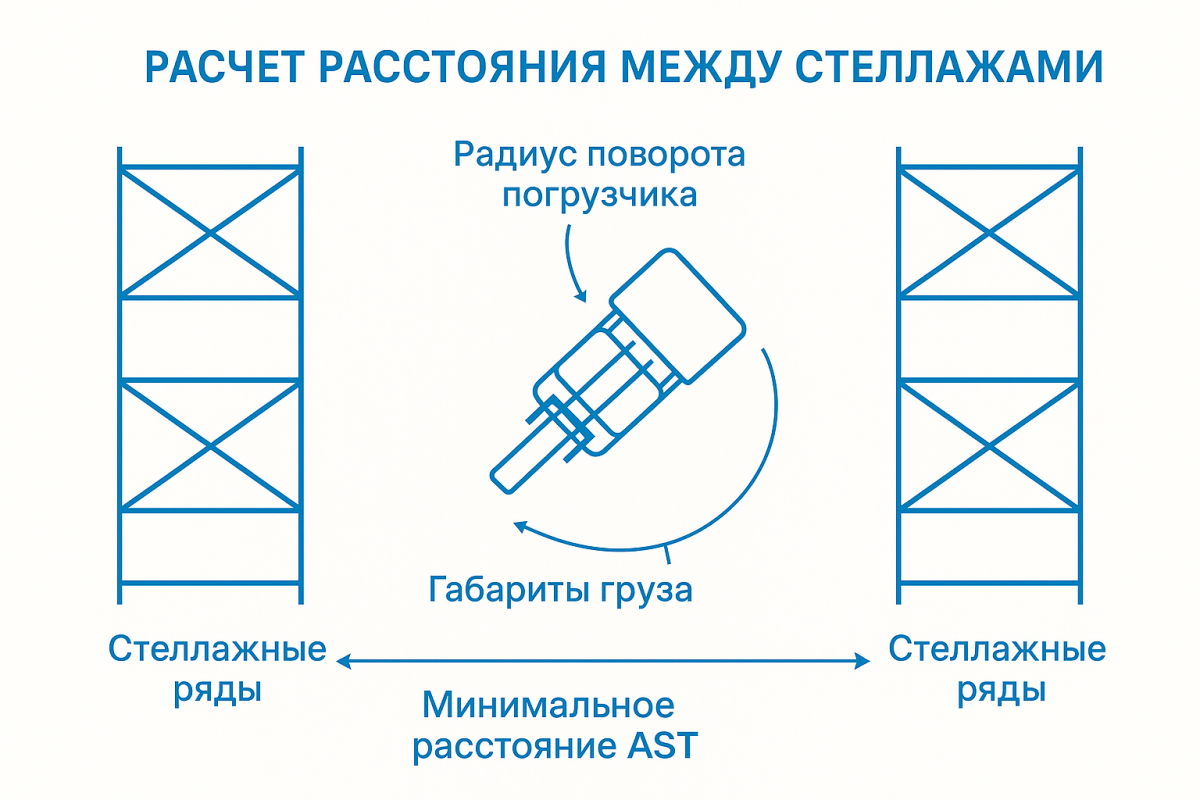

Схема расчета межстеллажных расстояний для безопасной работы погрузочной техники

Габариты погрузчика и перемещаемого груза определяют минимально необходимое пространство для операций штабелирования. Четырехопорные и трехопорные погрузчики имеют различные характеристики поворотности и требуют индивидуального подхода к расчетам. Электроштабелеры обладают меньшими габаритами, но требуют учета особенностей рулевого управления.

Требования пожарной безопасности устанавливают дополнительные ограничения на планировку складского пространства. Минимальное расстояние между стеллажными рядами должно обеспечивать проходимость пожарных маршрутов и доступ к системам пожаротушения. Поперечные и продольные проходы предусматриваются с учетом категории хранимых материалов и общей площади склада.

Контроль качества и приемка работ

Система контроля качества монтажа включает проверку геометрических параметров, состояния соединений и соответствия техническим требованиям. Визуально-измерительный контроль выполняется на каждом этапе работ с фиксацией результатов в специальных протоколах. Отклонения от установленных допусков не допускаются и требуют немедленного устранения.

Чек-лист для контроля качества монтажа стеллажного оборудования

Проверка геометрии включает контроль вертикальности стоек и горизонтальности балок с использованием строительного уровня и отвеса. Болтовые соединения проверяются динамометрическим ключом на соответствие требуемому моменту затяжки. Анкерное крепление контролируется по глубине отверстий и моменту затяжки анкерных болтов. Наличие всех фиксаторов балок проверяется визуальным осмотром каждого соединения.

Установка защитных элементов включает монтаж отбойников в зонах движения техники и угловых защит стоек. Маркировка допустимых нагрузок размещается на каждом ярусе в соответствии с техническими характеристиками. Ширина эвакуационных проходов измеряется рулеткой и должна соответствовать нормам пожарной безопасности. Комплектность документации проверяется при сдаче объекта в эксплуатацию.

Результат профессионального монтажа

Качественно выполненный монтаж стеллажных систем обеспечивает безопасность складских операций и эффективное использование площадей. Правильно установленные конструкции характеризуются идеальной геометрией, надежными соединениями и соответствием всем техническим требованиям. Система маркировки нагрузок позволяет персоналу правильно размещать грузы без риска перегрузки конструкции.

Правильно смонтированная стеллажная система с соблюдением всех технических требований

Долговечность стеллажного оборудования напрямую зависит от качества первоначального монтажа и соблюдения технологических требований. Профессионально установленные стеллажи служат десятилетиями без потери несущей способности при правильной эксплуатации. Регулярное техническое обслуживание и своевременное выявление износа продлевают срок службы оборудования.

Экономическая эффективность качественного монтажа проявляется в снижении эксплуатационных расходов и исключении простоев из-за аварийных ситуаций. Соответствие международным стандартам качества повышает статус предприятия и создает положительный имидж среди партнеров. Безопасность персонала обеспечивается комплексом технических и организационных мер, реализованных на этапе монтажа.

Заключение

Профессиональный монтаж стеллажных систем требует комплексного подхода, начиная от детального обследования объекта и заканчивая получением разрешительной документации. Соблюдение технических требований на каждом этапе гарантирует безопасность эксплуатации и долговечность оборудования. Использование специализированного инструмента и квалифицированного персонала исключает ошибки, способные привести к серьезным последствиям.

Инвестиции в качественный монтаж окупаются через снижение эксплуатационных расходов, повышение производительности складских операций и исключение рисков производственного травматизма. Регулярное техническое обслуживание и контроль состояния конструкций обеспечивают стабильную работу склада на протяжении всего жизненного цикла оборудования. Современные требования к складской логистике делают профессиональный монтаж стеллажей обязательным условием эффективного ведения бизнеса.
